Qarabağ və Şərqi Zəngəzurda icra olunan yol layihələrinin cari vəziyyəti açıqlanıb

Azərbaycan Avtomobil Yolları Dövlət Agentliyi (AAYDA) Qarabağ və şərqi Zəngəzur iqtisadi rayonları ərazisində icra olunan yol infrastrukturu layihələri ilə bağlı açıqlama yayıb.

AAYDA-dan "İki sahil"ə verilən məlumata görə, qeyd olunan ərazilərdə yerinə yetirilən işlər 10.12.2021-ci il tarixinədək zamanı əhatə edir.

Əhmədbəyli – Füzuli – Şuşa avtomobil yolu

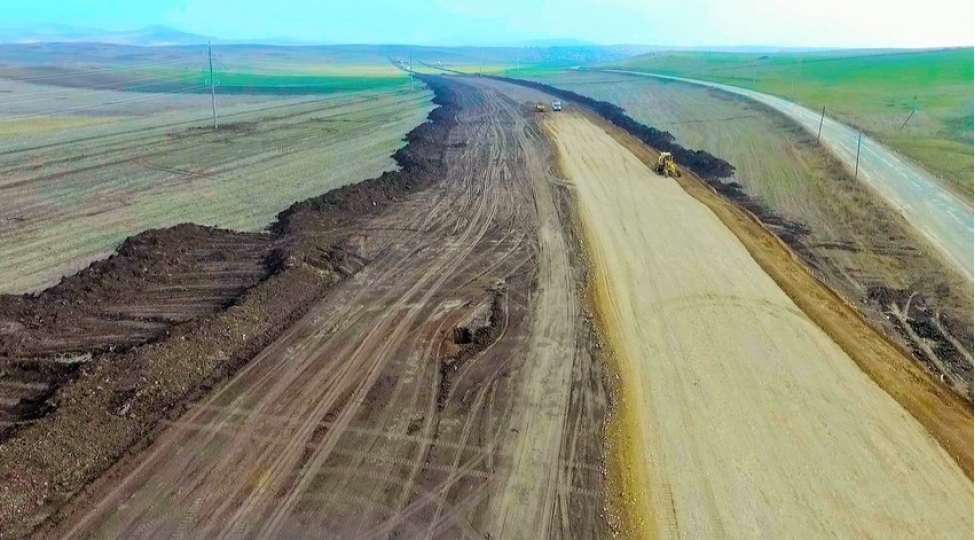

Texniki göstəriciləri: 81.6 km, I texniki dərəcəli, 4 hərəkət zolaqlı. Görülmüş işlər: 0-17, 26-44, 51-52, 58-64, 71-72, 75-80-ci km hissələrində torpaq yatağının tikintisi,1, 27,34, 37, 50, 62, 79-cu km-də körpülərin, 80-ci km-də tunellərin və 60-cı km-də alt keçidlərin tikintisi aparılır.

Toğanalı – Kəlbəcər – İstisu avtomobil yolu

Texniki göstəriciləri: yol – 80.7 km, I-II texniki dərəcəli, 2-3 hərəkət zolaqlı, tunel – 11.6 km. Görülmüş işlər: yolun 12-13-cü km hissəsində torpaq yatağının qazılması, 12.8 və 13.3-cü km hissələrdə suötürücü boruların inşası və mövcud kanalların köçürülməsi işləri davam edir. Murovdağ tunelinin giriş və çıxış hissəsində ümumilikdə 750 m üst yarı qazma işləri aparılıb. Yolların qış baxımı ilə əlaqədar layihə boyunca qarın təmizlənməsi və duz-qum qarışığının səpilməsi təmin edilir.

Kəlbəcər – Laçın avtomobil yolu

Texniki göstəriciləri: yol – 72.3 km, I-II texniki dərəcəli, 2-3 hərəkət zolaqlı, tunel - 9.8 km. Görülmüş işlər: yolun torpaq yatağının tikintisi işləri 40% icra olunub. Mobilizasiya işləri davam etdirilir.

Kəlbəcər və Laçın rayonları ərazisində yol infrastrukturunun tikintisi

Texniki göstəriciləri: 30 km, IV texniki dərəcəli, 2 hərəkət zolaqlı. Görülmüş işlər: yolların torpaq yatağının və yol geyimi tikintisi işləri aparılır, boruların tikintisi 95% icra olunub, yol nişanları 85% quraşdırılıb.

Horadiz – Cəbrayıl – Zəngilan – Ağbənd avtomobil yolu

Texniki göstəriciləri: 123.8 km, I texniki dərəcəli, 4-6 hərəkət zolaqlı. Görülmüş işlər: 0-23 və 42-76-cı km hissələrdə torpaq yatağının tikintisi aparılır. Torpaq işləri 25%, boru və keçidlərin tikintisi 29%, körpülərin tikintisi 25% icra olunub.

Xudafərin – Qubadlı – Laçın avtomobil yolu

Texniki göstəriciləri: 70.4 km, I texniki dərəcəli, 4 hərəkət zolaqlı. Görülmüş işlər: Qubadlı - Laçın istiqamətində 0-37 km, Xanlıq istiqamətində 0-1 və 5-14 km hissələrdə torpaq yatağı tikilib, 1, 11, 23, 33 və 39-cu km-də körpü tikintisi işləri aparılır. Torpaq işləri 37%, yol geyimi - 4%, boru və keçidlərin tikintisi 37%, körpülərin tikintisi 29 % icra olunub.

Qubadlı – Eyvazlı avtomobil yolu

Texniki göstəriciləri: 26 km, IV texniki dərəcəli, 2 hərəkət zolaqlı. Görülmüş işlər: Qubadlı rayonu ərazisində Eyvazlı kəndinə gedən yolda qaya qruntları dağıdılmaqla torpaq yatağının tikintisi işləri aparılır. Ümumi yolun 8 km-də torpaq yatağının genişləndirilərək normativ enə çatdırılması işləri başa çatıb.

Şükürbəyli – Cəbrayıl – Hadrut avtomobil yolu

Texniki göstəriciləri: 43 km, I texniki dərəcəli, 4 hərəkət zolaqlı. Görülmüş işlər: torpaq işləri 53%, yol geyimi 10%, boru və keçidlərin tikintisi 55%, körpülərin tikintisi 51 % icra olunub.

Füzuli – Hadrut avtomobil yolu

Texniki göstəriciləri: 13 km, I texniki dərəcəli, 4 hərəkət zolaqlı. Görülmüş işlər: yolun torpaq yatağının tikintisi işləri aparılır. İlk 8 km hissədə torpaq işləri və yol yatağının tikintisi 50% icra olunub.

Bərdə – Ağdam avtomobil yolu

Texniki göstəriciləri: 45 km, I texniki dərəcəli, 4 hərəkət zolaqlı. Görülmüş işlər: torpaq işləri 45.9%, yol geyimi 9.8%, boru və keçidlərin tikintisi işləri 33.5%, körpülərin tikintisi 84.9% icra olunub.

Talış – Tapqaraqoyunlu – Qaşaltı – Naftalan avtomobil yolu

Texniki göstəriciləri: 22 km, II-IV texniki dərəcəli, 2 hərəkət zolaqlı. Görülmüş işlər: Yolun ilk 1.8 km-lik hissəsində asfalt-beton örtüyün alt qatı tikilib, 1.8-6 km və 12-22 km hissələrində boruların quraşdırılması və əsasın tikintisi işləri aparılır.
